技术资讯

技术资讯

高层建筑的标高控制技术
更新时间:2017/7/6  查看次数:2312





结合****高层住宅小区建设实例,介绍该工程水平标高的测量技术,为高层建筑形体的施工测量提供了一种高效率、适用、范围广的方法。



工程建设中,施工测量是施工各工序中非常重要的组成部分,目前一般高层建筑都是用水准仪控制高层建筑从基础工程到竣工验收各楼层及门窗洞口标高的。



**高层村民住宅小区2#3#楼地下二层、地上十九层,建筑高度分别为60m,主楼为剪力墙结构,裙房为框架结构,基础形式为筏板基础。



本工程将碰到如下几处重要水平标高控制情况:





1、将规划单位提供的水准红桩点引测为对该待建建筑有用的标高,这里我们引测为相对标高-1.0m

2、通过相对标高-1.0m引测到基坑,用于基础清土、基础垫层等基础的施工。

3、将标高引测到楼层墙体用于控制楼层高度、主体主体工程和装修工程。下面将一一说明该工程水平标高控制方法。



1、规划红桩点的引测

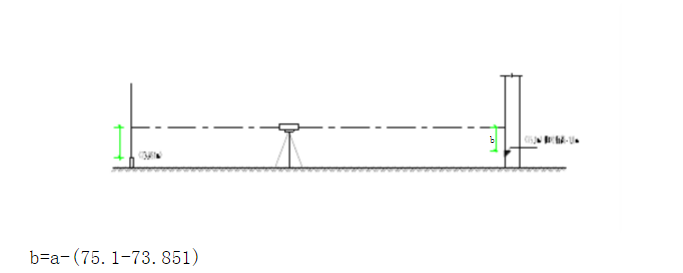

规划单位提供的标高在待建建筑物的大门口外路边的信号灯杆下,高程为73.851m,该点和自然地坪相差不大,而该建筑物的±0.000标高为76.1m,与规划单位给出的标高相差2.249m,高于自然地面2m多,决定使用水准仪确定建筑物的绝对标高75.1m,相对标高为-1.0m,并把该-1.0m标高引测到小区围墙和已建建筑外墙上。

 根据仪器的水平视线,在红桩点上的读数为a,引测-1.0m时计算的出的b点。希望在施工中都测几次,求加权平均数。



2、基坑工程标高控制

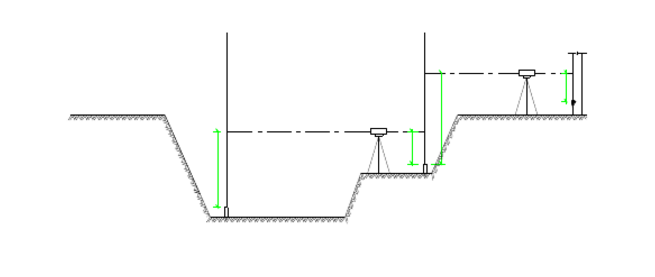

该工程2#楼、3#楼为地下二层,垫层顶标高为-7.5m5m的塔尺难以测到基坑底,选择采用二次仪器架设方法引测。

X=7.5-1+M+Y-N

为寻求精确,再反复进行两次,求加权平均数。



3、基础工程标高控制

本工程浇筑砼顶标高为-6.5m,在基础暗柱和框架柱上的钢筋上用三鼎DSZ3水准仪测出-6.0m的标高,比浇筑完毕的砼面高50cm,施工单位称为“50”线。



工人通过每一间房的四个角的“50”线拉线,控制砼地面的平整度和标高。



同样支负二层和负一层顶板也都是通过钢筋上的50线来控制平板的水平标高的(钢筋尽量选择焊接粗钢筋,用油漆涂在50线的位置上)。

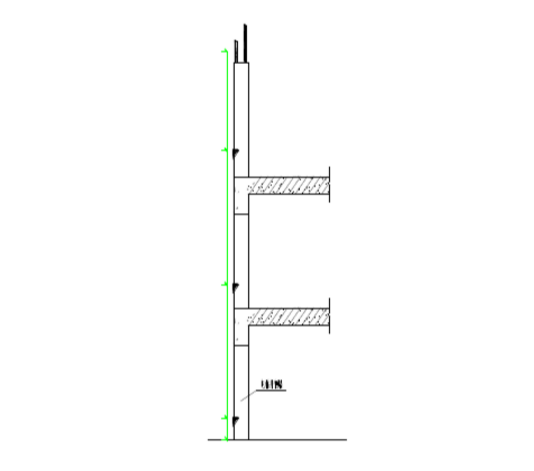

 4、一层以上墙体、平板标高的控制

考虑到一层以上钢筋较细,钢筋都是采用绑扎施工, 50线又都在浇筑墙体前确定,浇筑工程中钢筋之间的搭接不牢固,导致绑扎钢筋中上层钢筋的下沉, 水平标高偏低,不准确。

那么怎样才能控制好上层水平的标高呢?

我们选择在电梯井内墙边的50线标高用钢尺向上拉一个层高的方法来控制以上每层楼的标高。

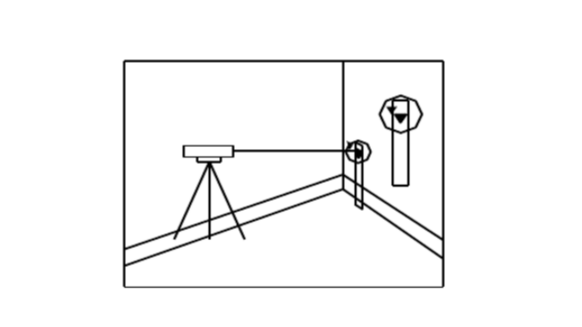

1)、先将+0.5m标高引测到一层建筑的电梯井侧墙边,用油漆标注一显眼的红倒三角。

2)、再通过该+0.5m标高引测到该层楼的所有内墙面上,工人师傅利用该水平标高支设顶板、梁。

3)、用刚尺在电梯井内侧向上翻一个层高,在上一层楼电梯井暗柱钢筋上标注上一层的50线,待工人支完平板后,再在支设好的平板上用水准仪抄设50线,该线用于砼找平和安装线盒的预留。

通过以上的方法就能实现每层层高的传递,通过和以往在钢筋上抄设水平比较,平板支模的平整度和标高的准确上面都有所提高。



弹在墙壁上的50线还可以用于2次结构,砌筑墙体时门窗洞口标高的确定,地面和顶棚施工时找平。



 在墙体上引测50线时,由于塔尺比较笨重,专门制作了一个小木条,在引测时,将小木条上下移动,以确定红三角上口和水准仪视线一线,用铅笔在小木条上划出与50线的重合处,再将小木条放在其他没有引测50线的墙面上,抄设50线,用墨斗弹线。



 为便于区别水准仪的十字丝和红三角上口是否一线,特意在木条每边留5mm,用以消除视觉差。

通过本方法对本工程的标高控制,在施工过程中取得了良好的效果,为施工总进度积累了宝贵的时间。

随着各种施工方法的涌现及在建筑施工中的广泛应用,通过不断的研讨及总结施工经验,高层建筑在标高控制方面将日益成熟。

(完)



粤ICP备13017891号

三鼎光电
官方旗舰店

三鼎光电
官方企业店

正品保障
